Kauno rajone statomas vėjo jėgainių parkas prisidės prie švarios elektros energijos gamybos

Autorius: Justina Grainė
Vėjo jėgainė

Objektas: vėjo jėgainių parkas

Vieta: Kauno rajonas

Statytojas: UAB „Joreta“ („E energija“ grupė)

Projektuotojas: UAB „Ener-G design“

Generalinis rangovas: AB „HISK“, UAB „STIEMO“

Techninė priežiūra: „BE Constructive“

Kauno rajone, Girininkų kaime, jau įpusėjo vieno iš trijų planuojamų vėjo jėgainių parkų statybos. Projektą įgyvendina grupės „E energija“ valdoma UAB „Joreta“. Projektas prisidės prie Lietuvos švarios energijos gamybos ir energetinės nepriklausomybės stiprinimo.

Parką sudarys šešios vėjo jėgainės, kurių kiekviena generuos 7 MW galios, o bendra parko galia sieks 42 MW, elektros energiją gamins Vokietijos gamintojo „Nordex“ jėgainės, kurių aukštis iki rotoriaus centro – 158 m, iki sparno viršūnės – 239 m, o vieno sparno ilgis – apie 80 m.

Statybos darbai pradėti 2024 m. spalį, jų pabaiga numatoma 2026-ųjų kovą, komercinė veikla planuojama nuo 2026-ųjų antro ketvirčio. Parkas bus prijungtas prie „Litgrid“ 110 kV perdavimo tinklo.

Skaičiuojama, kad metinė elektros energijos gamyba galės patenkinti apie 69 000 namų ūkių poreikius, o tai sudaro reikšmingą dalį Kauno rajono elektros vartojimo.

Projektas prisideda ir prie Kauno rajono infrastruktūros gerinimo: atnaujinami keliai, naudojamasi vietos verslų paslaugomis ir mokami mokesčiai į savivaldybės biudžetą.

transformatoriu pastotes irengimas

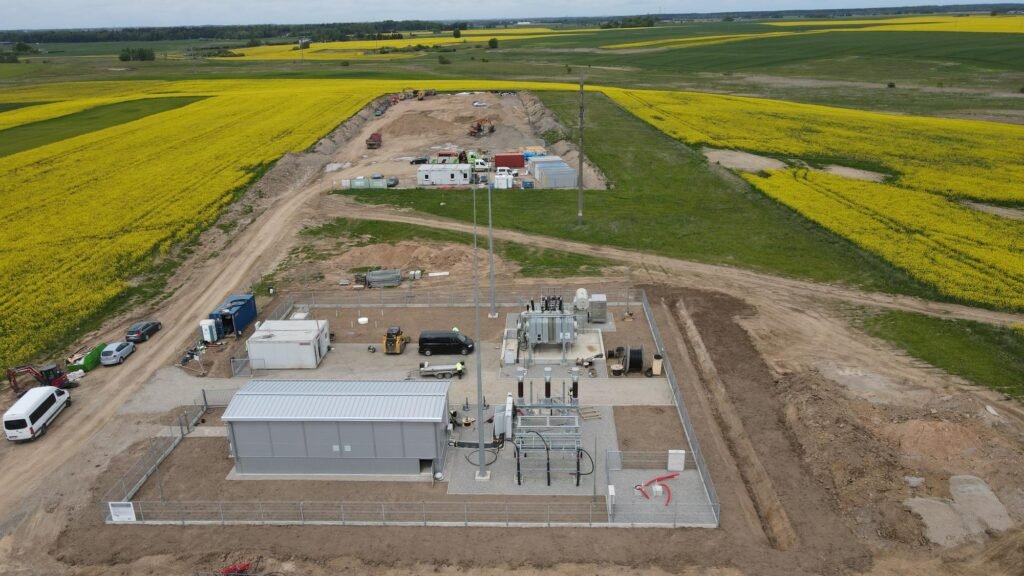

Įrengiama transformatorių pastotė

Techninės priežiūros iššūkiai

Techninė projekto priežiūra patikėta bendrovei „BE Constructive“. Procesas apima įvairias infrastruktūros dalis – nuo kelių ir kabelių iki pačių jėgainių.

„Šiame projekte techninė priežiūra susiduria su įvairiais iššūkiais. Ypač dėl projekto masto, specifinių technologijų ir griežtų reikalavimų saugumui bei kokybei, – pažymi „BE Constructive“ projektų ir statybų valdymo skyriaus vadovas Dainius Andriulis.

  • Didelio gabarito įrangos logistika. Vėjo jėgainių komponentai (sparnai, bokštai, generatoriai) yra milžiniški ir reikalauja specialios technikos bei itin tikslių montavimo procesų. Tad techninės priežiūros specialistai turi tikrinti ne tik kaip montuojami bokštai, bet ir kaip planuojama logistika: ar keliai, posūkiai, pagrindai tinkamai įrengti ir tinka judėti.
  • Sudėtingos sąlygos. Sudėtingos gruntinės sąlygos, darbas jautriose gamtinėse teritorijose reikalauja užtikrinti ne tik darbų kokybę, bet ir specializuotus sprendimus, užtikrinti kuo mažesnį poveikį aplinkai.
  • Projekto mastas ir suderinamumas. Vėjo jėgainių projektai yra didžiuliai ir dėl to prie jų paprastai dirba ne viena projektavimo įmonė. Dėl šios priežasties taip pat viena pagrindinių techninės priežiūros užduočių yra sužiūrėti projektus, jų tarpusavio atitiktį ir suderinamumą.

Pažangūs sprendimai priežiūros procese

D. Andriulis vardija nestandartinius sprendimus, taikomus šiame vėjo jėgainių parko projekte.

  • Išankstinė gamyklinė kontrolė (FAT) – techninė priežiūra gali vykti ne tik statybvietėje, bet ir gamyklose, kur gaminami jėgainių bokštai, turbinos ir kitos dalys.
  • Vėjo stebėjimas – darbai organizuojami pagal meteorologinius duomenis, siekiant užtikrinti saugumą.
  • Laikinų kelių įrengimo kontrolė – svarbus etapas, kuris užtikrina, kad sunkūs komponentai būtų atgabenti saugiai.

„Vykdydami priežiūrą kartais naudojame dronus topografijai ir atliktiems darbams fiksuoti. Ypač aukštiems bokštams, kabelių trasoms ar statinių pažangai sekti.

Taip pat svarbus etapas – kompleksiniai baigiamieji turbinų, kabelių, pastočių bandymai, atliekami jau po montavimo darbų. Techninė priežiūra turi būti įsitraukusi į šių bandymų protokolavimą ir jų atitikties vertinimą“, – sako D. Andriulis.

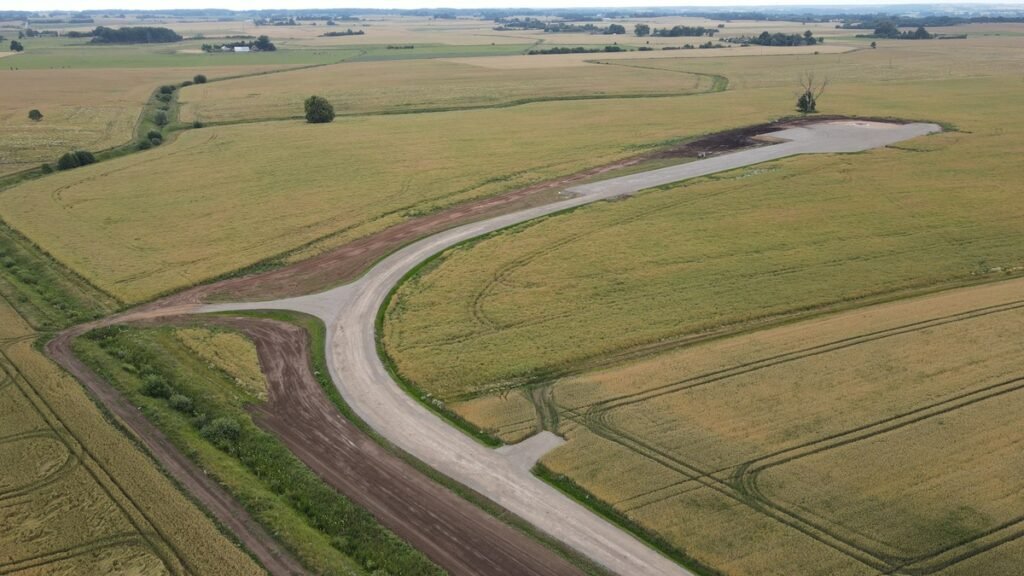

irengti takai laukia atvykstant elektriniu

Infrastruktūra tvaresnei energetikai

Vienai iš generalinės rangos ir projektų valdymo įmonių AB „HISK“ patikėti parko infrastruktūros įrengimo darbai: privažiavimo kelių statybos darbai, melioracijos sistemų rekonstrukcija, elektros kabelių įrengimas bei vėjo jėgainių pamatai. Pagal pasirašytą beveik 12 mln. eurų sutartį visa tai bus įgyvendinta iki 2026 m. gegužės.

„Naujas vėjo jėgainių parkas ne tik prisidės prie Lietuvos energetinės nepriklausomybės didinimo, bet ir padės sumažinti išmetamo anglies dioksido kiekį bei švaria energija aprūpins apie 31 tūkst. namų ūkių per metus​.

Įgyvendiname savo pirmąjį laimėtą vėjo jėgainių projektą, kuris prisidės prie tvarios infrastruktūros plėtros Lietuvoje. Projekte jau atlikta pradinė infrastruktūros darbų dalis, išlieti visi jėgainių pamatai. Sumontavus pačių jėgainių komponentus, grįšime demontuoti išplatintų kelių bei sutvarkyti aplinkos. Dirbdami skaitmenizuotoje projektų valdymo aplinkoje, darbus vykdome tiksliai, skaidriai ir sutartais terminais.

Šis projektas ne tik stiprina mūsų pozicijas infrastruktūros rinkoje, parodo profesionalumą, bet ir atspindi įsipareigojimą kurti ilgalaikę vertę klientams ir visuomenei“, – sako „HISK“ generalinis direktorius Robertas Ziminski.

Projektas atspindi platesnę tendenciją tiek Baltijos regione, tiek visos Europos kontekste, kur šalys vis labiau investuoja į atsinaujinančios elektros energijos gamybos, kaupimo ir tinklo plėtros sprendimus, siekdamos sumažinti priklausomybę nuo iškastinio kuro.

Grupė „E energija“, turinti daugiau nei 30 metų patirtį energetikos sektoriuje, investuoja į vėjo, saulės ir energijos kaupimo projektus Baltijos šalyse bei Lenkijoje, juos vysto ir stato.

HISK RGB spalvotas

Parašykite komentarą

El. pašto adresas nebus skelbiamas. Būtini laukeliai pažymėti *

Fill out this field
Fill out this field
Įveskite tinkamą el. pašto adresą.

Susiję straipsniai
Susiję straipsniai
